您好,欢迎访问江苏华电高空工程有限公司官网!咨询热线电话:15905100158

咨询热线电话:

15905100158

您所在的位置:首页>>新闻中心 >> 正文浏览
正文详情

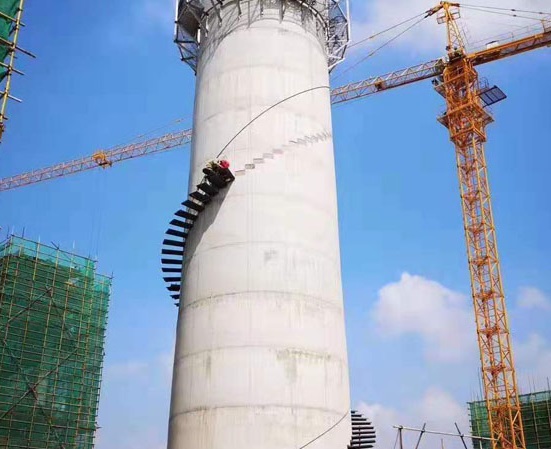

烟囱安装旋转梯专项施工方案[技术/资讯]

发布日期:2022-04-27    人气:492    栏目:新闻中心

烟囱安装旋转梯专项施工方案[技术/资讯]

烟囱安装旋转梯公司发展坚持以诚信为本,构建和谐发展的新环境,建立现代企业制度,规范运作,坚持走科技兴企、质量兴企、安全兴企之路,遵循"信守合同、优良服务"宗旨,"团结协作、严谨求实、优良高质、开拓创新"的企业精神,精心打造精品工程,向新老客户提供优良满意的服务。

烟囱安装旋转梯专项施工方案

一、施工组织设计

1.工程概况:

工程名称:烟囱安装旋转梯制作安装

工程范围:从烟囱正负零处向上交替安装50米之字梯至第1层平台

承包方式:包工包料

2.施工措施

(1)、整座烟囱安装旋转梯由十层扶梯、转身平台10座、每层踏步梯24节、栏杆等组成,每个转身平台伸出两根槽钢与烟囱筒壁相连,焊接前在每个法兰上用钻头打孔,并配备4根紧固膨胀螺丝紧固在烟囱外壁上。

(2)、转身平台安装:将转身平台的托架与支撑在立柱上焊接牢固,接图焊接其它托架及支撑,形成转身平台。

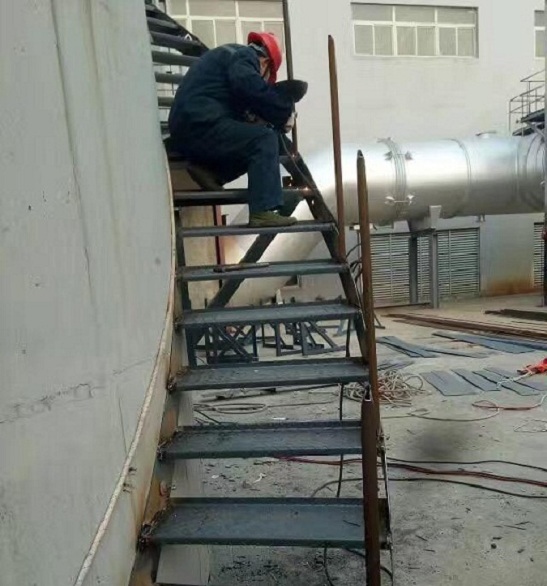

(3)、踏步梯安装:转身平台安装完毕,接图纸设计在上下两个平台之间先进行扶梯两侧主墙板(钢板)进行连接焊接,接着进行踏步板焊接,最后在踏步扶梯外侧焊接栏杆和上边框,这样就形成一整座踏步扶梯。

(4)、平台扶梯整体防腐(二底二面)。

3.施工顺序

基础及预埋件施工——安装立柱——焊接平台——走梯焊接——铺板成型——栏杆焊接安装——扶梯、平台整体防腐(包括烟囱爬梯平台)。

4.烟囱安装旋转梯技术措施:

(1)、 该工程采用不搭脚手架,高空悬吊座式登高板施工操作。作业时用φ25的钢筋做成“S”型钢钩在烟囱下层平台固定位置固定紧,在“S”形钢钩挂上滑轮再用一 根φ18m/m的白棕绳穿过滑轮并在一固定位置锚紧,白棕绳的另一端固定一个“U”形铆锁,活动座式登高板固定在“U”形铆锁上,施工人员在活动座式登高 板上进行操作。施工操作时,在烟囱下层平台栏杆外侧部位固定一根简易扒杆,扒杆上固定好1T滑轮一只,用φ18mm的白棕绳作垂直运输钢构件。

5.质量保证措施:

(1)、我公司坚持“用户是上帝,质量是生命”的质量方针,认真运作GB/T19002-9002质量管理模式,对不同工程及每一道工序都进行质量监督,使施工过程中的材料、半成品、成品质量都在受控状态下,从而使工程质量从根本上得到有效的保证。

(2)、扶梯钢构件制作

①、所有操作人员必须严格按技质、安全交底内容执行,要求焊接人员必须持证上岗。

②、焊条应具有出厂合格证或材质报告,要求电焊条使用前应用烘干箱进行烘干,使用埋弧焊接选用的焊丝及焊剂必须与所用的母材相配套。

③、此钢构件制作完成后需进行除锈,要求除锈后涂上底漆,油漆采用人工涂刷,要求保证油漆的漆膜厚度满足设计要求。

④、当几种焊缝要施焊时,应先焊收缩变形较大的横缝,而后焊纵向焊缝,或者是先焊对接焊缝而后再焊焊角焊缝。焊接型钢的主焊缝应在组装加劲肋板零件之前焊接。

(3)、烟囱安装旋转梯扶梯钢构件安装

①、钢结构吊装过程严格执行《GB50205-95钢结构施工及验收规范》及《GB50221-95钢结构工程质量检验评定表标准》。

②、开工前必须对钢构件外形尺寸、焊接质量进行复验合格后方可施工。施工前必须进行技术交底。

③、施工时特殊工种上岗人员必须有劳动局颁发的上岗证书,施工中坚持三检(自检,互检,专业检)制度,严格工序质量检验。

(4)、之字梯、平台、爬梯护网等钢构件防腐

①、整体“Z”字梯钢结构安装验收合格后,应将需涂装部位的焊缝药皮、焊接飞溅物、尘土等杂物清理干净,焊接部位补涂防锈底漆。

②、工程所用的钢材油漆材料进场必须持有《生产许可证》、《产品质量检验证明单》、《产品合格证》,并对产品根据编码密码进行真伪认证。

③、 油漆调配严格按油漆涂料《使用指南》和产品使用说明书规定标准指数指配制,配漆、调漆必须由专业人员进行,认真阅读、弄清、弄懂产品说明书,严格配比比 例,掌握好调漆浓度。调漆必须使用专用容器、专用工具,调漆量应严格跟踪当日的施工用量,当日调漆当日用完。施工完的油漆表面不得出现针孔、裂纹、脱落、 漏涂。涂膜光滑平整,不准有流淌、刮痕、翘皮。

④、涂刷油漆每道间隔时间不少于12小时,经甲方代表同意后方可实施下道油漆工序,油漆表面要求色调一致,涂刷均匀,不得漏涂,无流挂现象。

6.烟囱安装旋转梯施工安全措施:

(1)、安全防护措施:

①、该工程坚持“安全生产,责任重于泰山”的指导思想,实行“安全第1,预防为主”的方针,建立以项目经理为安全施工总负责;专职安全员专门负责,各施工组安全员,具体负责的安全施工管理系统。

②、所有施工人员,必须认真遵守安全施工有关规程和业主方的各项厂规厂纪,并通过厂方安监部门的培训学习,考核合格后,方可参加施工。

③、所有施工工人员必须持有高空悬吊作业《特殊工种操作证》上岗,严格按照高空作业规范操作施工。

④、建立健全安全施工规章制度,并严格执行施工“安全协议”的各项条例。厂方安监部门对违反施工安全行为和人员有权处理、处罚。

⑤、进行施工前,首先划设好安全施工区域,用围栏或有醒目安全标志的绳索、围设好安全施工区域,设立多块“高空作业”警示牌,未经许可非施工人员,严禁进入施工现场。

⑥、施工人员进入施工现场必须穿好劳动防护用品,戴好安全帽,登高作业必须系好安全带、安全绳,实行双保险。

⑦、该工程施工所需水、电源,必须经甲方指定的专用现场检修水、电源处搭接。

⑧、该工程施工的机具、起吊绳索,必须检验合格后方可进入工地,使用过程中要求定期、不定期的检查,发现有异立即更换。

⑨、起吊钢构件时,提升或下隆要平稳,避免紧急制动或冲击。专人指挥,信号清楚、响亮、明确,严禁违章操作。构件安装后必须检查其质量,确实命案可靠后方可卸扣。每天工作必须达到安全部位,方可收工。

⑩、施工人员操作时使用的小工具应放入工具包中,随人员上、下,操作使用时,一端用绳索固定好。

⑾、严禁高空抛物、掉物,对铁渣块等施工垃圾做到当日完工、当日清理清扫,做到工完料清。

(2)、消防措施

①、贯彻执行“预防为主,消防结合”的工作方针。

②、施工现场各作业面,电缆线、控制柜等应指定防火安全责任人,并配备足够的防火器材。

③、施工中使用的易燃易爆物(油漆涂料等)应严格按有关安全要求进行管理存放。

④、对烟囱安装旋转梯施工人员进行有关防火、防爆等知识的学习和培训。

⑤、施工区域应严禁吸烟,并设牌警告。

(3)、施工安全用品管理

①、施工使用的安全用品(起吊绳索、座式登高板、安全带等)应建立管理台帐,并进行编号,标识管事。

②、安全用品应定期进行检查、检测经检定不合格品不得使用。

③、材料吊运遇到大风天气,应停止作业。

④、随时接受当地主管安全部门的检查和验收工作。

(4)、施工用电安全管理

①、有专人管理施工用电,负责施工现场用电维护和接电工作。

②、施工用电配电箱应有安全检查部门认可的标准配电箱。

③、直埋式临时用电电缆走向应有标志,明线有保护管和相关措施。

④、办公室、仓库、生活区宿舍,照明用电应明线敷设,严禁乱拉、乱接电线。

⑤、所有电动工具、用电设备应有漏电保护器,电动设备外壳采用接零保护,并做重复接地。

7.施工组织:

本工程由江苏华电高空工程有限公司委派高空作业技术过硬、施工经验丰富的精干人员组成项目部进行实施。

8.环境保护及文施工

(1)、环保目标:

对噪音源进行控制,对固体废弃物进行分类管理,对涂料等液体污染物实行遮蔽,减少污染。

(2)、文明施工的目标

目标:市级安全文工地。

9.施工工期及验收:

(1)、施工工期根据厂方的要求确定工期。

(2)、施工验收工程按规定标准施工,每施工结束一道工序后,先自检,后由甲方验收合格同意后,方可进行下一道工序。工程全部结束由甲乙双方联合组织验收,经甲方验收认可合格后为工程全部竣工。

5.5烟囱安装旋转梯质量保证体系

6.工程安全保证措施

6.1安全管理制度:

6.1.1项目施工要根据工程特点,施工方法,劳动组织和作业环境等情况,有针对性的编制安全技术措施。

6.1.2实行安全技术交底制度,开工前,技术负责人要将工程情况,施工方法,安全技术措施等情况向施工人员进行详细的交底。

6.1.3 施工现场各种坑、沟、孔洞、易燃易爆场所,变压器周围及易倾覆的设备,要指定专人设置围栏、盖板和安全标志,夜间要设置红灯警示。各种防护措施、警示标志 未经施工负责人批准,不得移动和随意拆除。施工现场道路、上、下水、电气线路、材料堆放、临时用附属设施等的平面布置,都要符合卫生、防炎要求,做到安 全、文明施工。

6.1.4施工现场存放的易燃易爆品的仓库要落实防火措施,备足防火设施和灭火器材,并经常检查保持良好状态。

6.1.5各种机电设备的安全装置和起重设备的限位装置,要齐全有效,要建立定期维修保养制度,并做好机械台班,维修保养记录。

6.1.6施工现场用电必须符合《中华人民共和国建筑部施工现场临时用电安全技术规范》(JGJ46-88)要求,所有电动设备和电报装置的安装、接线、保养、拆除和移动等工作,均由持证电气人员进行,并编写安全作业指导书。

6.1.7抹灰、刷涂等场所,要采取防尘措施。

6.2安全管理方法:

6.2.1工程开工前,施工必须根据工程结构和施工特点以及施工环境、气候等条件编制施工安全措施。建立安全管理体系,牢固树立“安全第1”的思想,杜绝事故的发生。工程施工负责人必须对安全技术全面负责。

6.2.2实施施工人员安全教育制度,培训合格后,方可上岗。所有高空操作人员必须持有《特殊工种高空作业操作证》上岗操作,严格按照高空作业操作规程操作

6.2.3建立完善的安全管理制度,落实安全负责人,施工中必须配备具有安全技术知识、熟悉安全规程的专职安全检查员。

6.2.4制定各道工序的操作规范和安全注意事项。

6.2.5根据施工现场要求,烟囱四周以烟囱半径10m内为危险区,非施工人员严禁入内,危险警戒区设置围栏和醒目的警戒标志。施工区域,由地面安全员实施警卫防范,并制定警卫制度。

6.2.6施工人员进入施工区域,必须带安全帽,登高作业系好安全带,穿好防滑鞋,严禁高空抛物坠物。对甲方在施工区域的设备,根据要求做好防护设施,严禁乱动乱摸甲方的一切设备。

6.3消防措施

6.3.1贯彻执行“预防为主,消防结合”的工作方针。

6.3.2施工现场各作业面,仓库、电缆线、控制室、资料室是防火重点,应指定防火安全责任人,并配备足够的防火器材。

6.3.3施工中使用的易燃易爆气体如氧气、乙炔等气体应严格按有关安全要求进行管理存放。

6.3.4对施工人员进行有关防火、防爆、防中毒等知识的学习和培训。

6.3.5室内施工区域应严禁吸烟,并设牌警告。

6.3.6项目部定期组织对施工区和生活区进行防火等安全检查。

6.4施工安全用品管理

6.4.1施工使用的安全用品应建立管理台帐,并进行编号,标识管事。

6.4.2所有施工机械设备应挂有安全操作规程和岗位责任制。

6.4.3安全用品应定期进行检查、检测经检定不合格品不得使用。

6.4.4严禁高空抛物、掉物,对砖渣、水泥砂浆、油漆涂料等施工垃圾做到当日完工、当日清理清扫,做到工完料清。

6.5起重机械的安全管理

6.5.1起重机械正式使用前应做一次全面的检查和维修保养。

6.5.2起重机械的安全装置和力矩显示器应完好、齐全,并在使用前,先做运行检查。

6.5.3起重机械操作人员持证上岗,无证人员严禁违章作业。

6.5.4设备吊装时遇到大风天气,应停止作业。

6.5.5烟囱上、下垂直运输设备,不可超负荷运行,必须有完善可靠的安全保护装置(如起重量及提升高度的限制、制动、信号等装置及紧急安全开关等),严禁使用安全保护装置不完善的垂直运输设备。

6.6施工用电安全管理

6.6.1施工现场临时用电,现场所有的机电设备均由专人操作、维修、保养,其他人员不得私拉乱接。

6.6.2施工用电配电箱应有安全检查部门认可的标准配电箱。

6.6.3直埋式临时用电电缆走向应有标志,明线有保护管和相关措施。

6.6.4办公室、仓库、生活区宿舍,照明用电应明线敷设,严禁乱拉、乱接电线。

6.6.5所有电动工具、用电设备应有漏电保护器,电动设备外壳采用接零保护,并做重复接地。

6.7高空操作人员,上班不得饮酒或带病工作,天气恶劣,如大风、雨、打雷严禁高空操作。

6.8根据施工的要求,对操作平台与工地办公室、垂直运输控制人员、供电、供水、供料等部位的通讯联络,作出相应的技术设计,做出明确规定。在施工过程中,通讯联络设备及信号,应设专人管理和使用。

7.文明施工的技术组织措施

7.1环境保护

由于施工过程中存在许多污染环境的因素,如大型机械的使用、建筑垃圾的处理、粉尘、涂料污染的处理等,针对工程的特点我公司将制定切实可行的环境措施,指导施工的全过程,并严格遵守工程所在地环保部门的相关要求进行施工。

7.2加强施工管理,严格保护环境

环保目标:对噪音源进行控制,施工现场噪声监测合格率90%以上,对固体废弃物进行分类管理,减少污染。

采取措施如下:

1)遵守国家有关环境保护的法律规定,采取有效措施,控制现场的各种粉尘、废水、固体废弃物,以及噪声对环境的污染及危害。

2)施工污水妥善处理后排入城市排水设施或河流。

3)不从高处向下抛弃建筑垃圾或其他杂物。

4)避免夜间施工,采取相应的减少噪声的措施。

5)施工车辆进出工地前进行清扫,避免污染周围的环境。

7.3文明施工的目标、组织机构和实施方案

目标:市级安全文明工地。

具体措施:

1)坚持两个文明一起抓,充分利用一切宣传工具,建立定期宣传教育制度,从“爱民、利民、便民”出发,宣传社会形式,企业精神和工地安全文明卫生有关的法律、法规。

2)充分发挥组织的作用,坚持以人为本,加强精神文明建设,加强班组建设,教育职工遵纪守法,树立良好的职业道德,树立爱岗敬业精神,以提高企业的整体素质。

3)项目部要主动力与工地其它施工单位搞好合作,积极开展共建文明活动,发挥文明窗口作用,树立良好的企业形象。

4)工程开工前,项目部将按照施工组织设计完成施工现场的临时用水、用电以及施工场地三通一平工作。

5)施工临时用电符合建设部规定的《施工现场临时用电安全技术规范》。

6)工地大门按市地的统一标准,施工区域各种标志醒目。

7)施工现场要保持整洁卫生,按照平面布置图,仓库物资摆放整齐有序。

8)按施工组织设计的内容和位置设置生活办公设施。

9)生活卫生管理纳入施工现场管理的整体规划,建立健全各项卫生管理制度,并有专人负责。

10)食堂、卫生间、宿舍的设置符合安全文明的施工标准。

7.4文明施工考核及管理办法

严格执行安全文明施工的相关政策、法规及地方政府下发的相关文件规定,由安全员负责监督实施。设立安全文明领导小组,项目经理为组长,安全员为副组长。安全员实行周检制,进行检查与考核。

8.工期保证措施

8.3工期保证措施

1)将本工程列为为质量、工期、安全管理重点工程,制定了从管理方面实现重点倾斜,做到从劳力、材料、资金、设备、工具供需上实现“五个优先”的工期保证措施

2)加强现场管理制度,每周六下午定期组织召开现场协调会,及时解决现场急需解决的困难和问题。对劳力、材料、资金、设备、工具、质量、进度、安全进行总平衡总调度。建立健全所有的在岗人员的岗位责任制,做到奖罚分明,提高工作效率,确保施工顺利进行。

3) 严格按施工进度计划进行管理,明确工期目标。项目部按总体施工进度计划编制切实可行的日、周、月、季和阶段性计划,报业主和监理公司监督执行。基础、筒 体、内衬、隔热层及各工序、工种,根据总进度计划分别编制详细的日、周、月、季和阶段性计划报公司,加强总体计划控制,材料、劳力、资金、技术都围绕工 期、质量这一大主题作好文章、服好务,确保整体施工进度计划的顺利实施。

4)按施工计划的总体要求组织施工,根据该工程特点及工作面较大的有利条 件,科学组织施工,采取平面分段立体穿插作业法,在节假日照常施工不放假,采取高工资,经济鼓励措施和强有力的行政手段,组织协调劳力,全力以赴确保本工 程人、财、物的总需求,保持节假日、夏、秋季节施工人员的相对稳定,确保本工程总体形象进度计划的实施。

2.2.3公司技术负责人证书

2.2.4公司安全员证

2.3项目部组织机构

项目管理班子职责分工

1、项目经理

项目经理负责工程项目生产管理、决策及业务的组织领导。

(1)责任与权限

①对工程项目经营管理负领导责任。

②对履行承包合同负法律责任。

③对项目部的各专业人员有聘任和解聘权。

④对项目部内各专业人员的工作有检查、考核及奖罚权。

⑤在国家政策及公司有关规定允许范围内,对本项目部有相对的经营自主权。

(2)工作内容:

①严格贯彻执行国家有关工程建设的政策及上级有关规定。

②与公司经理及各有关部门签订经营合同,并严格履行。

③按时完成项目承包合同规定的各项经济技术指标

④组织安排施工图会审、工程施工组织设计及工程项目预决算的编制,做好施工准备工作。

⑤组织做好工程质量和安全生产的监督、检查、参与工程质量事故和安全事故的调查、分析、处理。

⑥组织好工程经费的收取,严格控制各项费用开支,定期进行盘点做好成本分析,实现最佳经济效益。

⑦根据工程施工计划及进度,组织做好材料、设备的供应及劳动力的调配,检查并督促有关各类结算。

⑧参加公司召开的项目经理会及时向公司经理汇报工作,解决工作中的重大问题。

⑨对本项目部内的管理人员及配属施工队的工作进行督促、检查、考核评定及奖罚。

⑩组织做好交工工程的回访维修等服务工作。

2、项目技术负责人负责工程施工的技术管理。

(1)负责与权限

①对施工技术事宜负管理指导责任。

②对工长的具体施工事宜负有监督检查责任。

③对不按设计图纸、会审记录、设计变更施工者有要求整改的权力。

④对单位工程施工中出现的技术问题属职责范围之内的有权处理。

⑤对进厂原材料半成品有权进行监督、检查,无合格证的有权拒绝使用。

(2)工作内容

①认真学习“施工及验收规范”、质量检验评定标准及上级有关规定,熟悉并掌握施工工艺和操作规程。

②认真学习施工图纸,参加图纸预审和会审,会审后两天内整理完成会审记录,交主任工程师审核。

③参加编制一般工程的施工组织设计,并监督施工组织设计的贯彻实施。

④主持工程定位放线,通知有关人员进行验线:组织并参加验槽工作,办理签章手续。

⑤向工长进行分部分项工程技术交底,并组织各项技术复核。

⑥参加分部分项工程的隐蔽工程验收,并办理签章手续。

⑦申请砼、砂浆等各项配合比并检查监督配合比的实施。

⑧指导单位工程文明施工,参加单位工程质量事故的调查,分析及处理方案的研究,掌握施工情况,及时处理施工技术问题。

⑨按要求编制工程月、季施工计划和工程结算资料,并协助成本核算员分析工程成本。

⑩按规定对外包项目结算及时审核上报。

3、项目副经理

协助项目经理作好经营管理、工程质量和安全生产的监督检查;协助项目经理做好材料、设备的供应及专业分包队伍和劳动力的调配等工作。

4、施工员

施工员负责项目工程的进度、质量、安全、文明施工等管理工作。

⑴责任与权限

①对工程施工管理工作的开展负全面责任。

②对工程的质量和安全负管理责任。

③对不按操作规程施工者有制止和停止的权力。

④对不合格的原材料及半成品有权拒绝使用。

⑵工作内容

①认真学习《施工验收规范》、质量评定标准、施工操作规程及上级有关规定,熟练掌握施工工艺。

②认真学习施工图纸,参加图纸预审和会审。

③参加编制施工组织设计及施工方案,并贯彻实施。

④参加施工现场勘察,做好‘三通一平“和施工前的各项准备工作,参加工程定位放线。

⑤接受单位工程技术负责人分部分项工程技术、安全交底,负责对施工队伍分部分项技术质量和安全交底,并组织检查,发现问题及时整改。

⑥负责和根据施工组织设计要求,对现场进行布置和管理。检查并验收原料、半成品实际质量,并分期分批提出材料进场计划。

⑦组织各工序工种之间的交接检,组织单位工程文明施工的实施及检查。

⑧负责单位工程的抄平放线工用。

⑨按要求记好施工日志,办理签章手续。

⑩组织隐蔽工程验收工作,督促办理签证手续。

⑾参与施工图预算、决算的定案,查对各加工单。

⑿做好现场的计量工作,及时整理本职工作范围内的技术资料。

5、质检员

质检员负责项目工程的质量管理、监督和检查。

(1)责任与权限

①对工程质量负有检查监督的责任。

②对合格证件及不合格的原材料及半成品有权制止使用。

③重要工序、隐蔽工程不经质检员验收签字不分准进行下道工序施工。

④对不按规范、规程施工的有责令返修、停工、处罚的权力。

(2)工作内容

①认真学习严格贯彻执行国家颁发的“规范”、“标准”和省、市颁发的文件及上级的有关规定。

②参加对分部分项工程的质量核定,参加工程产品质量事故的调查分析。

③深入施工现场,对工程产品质量进行检查,发现问题和质量事故以联系单形式通知单位负责人,并监督整改过程。

④组织单位工程质量的自检、互检,及时纠正检查中发现的问题。

⑤及时汇集、整理质量问题的各种资料,建立档案,做到及时、完整、齐全、可靠。

6、安全员

安全员负责单位工程安全生产管理、监督检查工作。

⑴责任与权限

①对安全生产能否实现公司计划目标负有监督、检查的责。

②对检查发现的不安全因素及时提出,并监督实施。

③对重大事故隐患做到果断处理,必要时责令停工。

④对违犯安全操作规程者,有权于公司安全员联系以罚款。

⑤对来格执行安全操作规程施工、安全生产无事故的集体和个人有权建议奖励。

⑵工作内容

①认真学习严格贯彻国家、省、市及上级有关规定,保障安全措施。

②负责对操作者进行安全生产教育。

③深入施工现场监督、检查安全生产情况,发现不安全因素及时指出予以纠正,及时填写检查记录,定期向公司安全员汇报安全生产动态。

④参加单位工程安全措施计划的审查和落实。

⑤参加上级组织的施工现场安全检查。

⑥按时填报各种报表和安全事故报告,收集整理安全资料。

7、材料员

材料员负责项目工程施工料具的进场出场验收及发放。

⑴责任与权限

①对现场所需的各种材料供应负有保证生产正常进行的责任。

②对不符合质量要求的料具有拒绝验收的权力。

③有对现场人员制止损坏、浪费料具的权力。

(2)工作内容

①料具进入施工现场必须严格验收制度认真检验计量,对料具品种、规格、型号、数量、产品合格证、质量是否符合规定标准进行严格

检查。

②现场应经常保持整洁,按施工平面布置图堆放料具,做到文明施工,文明生产。

③建立健全料具台帐,验收计量手续齐全,做到及时盘点及时计账,并做好账实一致。

④对性质不同的料具分别采取保管措施,做到防火、防水、防盗、防腐烂变质。

⑤做好施工生产用料记录,协助成本核算分析工程成本。

8、资料员

资料员负责对各种原材料、半成品的试验、校验及各种计量器具的管理工作,并编制有关技术资料。

1、责任与权限

①对保证试验项目及时、准确、齐全负工作责任。

②对损坏试块及养护条件的行为有权制止③使用不合格或不符合规定的材料及半成品的行为有制止和上报主管部门的权力。

④对随意涂改试验报告的行为有制止的上报的权力。

⑤对计量数据的检测、齐全、准确、及时负直接责任。

⑥对无合格证的计量器具和送检后不合格的计量器具有权制止使用。

2、工作内容

①按规程及有关规定在技术负责人指导下进行工作。

②及时准确的测试砂石含水量泥量和含水量水率并送交试验部门进行校验。

③对按规定须要复验的材料,在有合格证的情况下及时取样送交实验部门复验。

④按规定对砼、砂浆试块进行制做、养护、保管、送检,做到正确及时。

⑤按规定做灰土、回填土、砂垫层等的干容重和屋面保温层等含水率检验。

⑥负责冬季施工测温并做好记录,雨季施工按砂石含水量水率及时调整配合比。

⑦配合实验室试验各种配合比,并严格计量工作。

⑧整理汇总试验报告,做到及时、准确、完整、齐全。

【相关产品】
烟囱拆除公司:精湛技艺,确保安全

烟囱拆除公司:精湛技艺,确保安全
烟囱拆除公司:专业团队,技术与经验的双重保障

烟囱拆除公司:专业团队,技术与经验的双重保障
烟囱拆除公司:展现绿色拆除之道,责任与专业并重

烟囱拆除公司:展现绿色拆除之道,责任与专业并重
烟囱拆除公司:安全为先,效率为翼,加速转型升级

烟囱拆除公司:安全为先,效率为翼,加速转型升级
烟囱拆除公司:专业与安全并重的卓越之道

烟囱拆除公司:专业与安全并重的卓越之道

Copyright © 2020-2022 江苏华电高空工程有限公司 All Right Reserved. 备案号:苏ICP备17044625号-25

Baidu
map
