上饶烟囱安装检测平台——真诚服务市场是企业的方向,质量是企业的生命。公司的目的,为顾客提供创新的,有吸引力的,使用方便的产品、服务、改善人们 的生活和工作条件。同时配上带网罩的移动灯具,作应急照明及各死角的照明。烟囱安装检测平台施工准备,技术人员必须详细熟悉烟囱结构,并对作业人员进行周密细致的安全技术交底,技术负责人要到现场指挥施工。
上饶烟囱安装检测平台:
一、烟囱检测平台安装施工本工程采用无脚手架,不停产悬挂作业,具体施工作业要求和厂方协商面议。

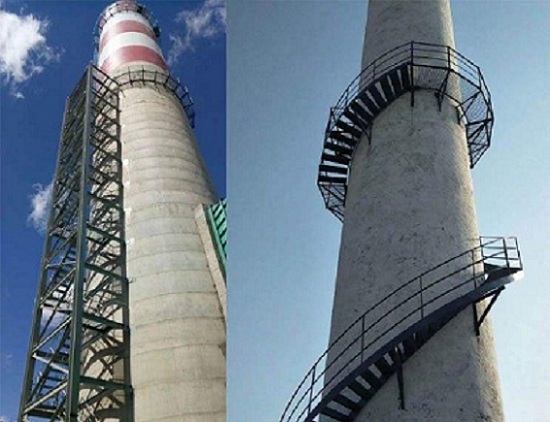

二、烟囱检测平台要求:根据厂方要求,结合本公司施工经验,烟囱平台确定在烟囱标高+18m处,在烟囱17m处加包箍二道,材料用80×8扁铁,包箍间隔为950mm,然后根据烟囱周长确定三角支架的数量,平均等分焊接在二道包箍之上。并在三角支架上用φ16的膨胀螺丝两根加固,具体施工要求见图一,平台大样见钢平台平面布置图二。
三、烟囱检测平台安装施工要求
1、在标高7m处安装螺旋转梯到17m处,踏步长度为63cm,宽度折边成形为25cm,具体尺寸根据烟囱周长确定。
2、在烟囱筒壁上安装400×300×8铁板50块,每块铁板间隔高为20cm,然后将踏步板焊接在50块铁板之上,焊缝厚度达6mm。铁板制作要求见图。
3、为了确保万无一失,在烟囱筒壁加固踏步,使每个踏步承受拉力达500kg以上。
4、踏步外焊上栏杆,高度为1.2m,每个踏步焊上φ32的钢管一根,扶手钢为φ40钢管,这样踏步和踏步形成一个整体,具体见踏步和铁板连接见图。
5、平台转梯除锈刷漆(一底两面)
四、烟囱检测平台安装施工质量措施:以质量为生命的原则,严格按国家有关施工规范和技术要求施工,具体施工制作安装和厂方协商规范要求精工安装,焊缝厚度6mm,严格把关达优良工程。
五、安全措施:本着“安全第1,预防为主”的方针,严格按照国家、甲方及本公司有关安全操作规范进行施工,组织施工、用电、动力及使用机械登高及涉及安全一律按厂方的安全制度办理有关手续,编制安全施工守则,设置安全禁区,悬挂警示标志。非施工人员不得进入施工警区,安全员在上班前必须进行安全检查,并全班监督彻底清除隐患,确保万无一失。厂方提供电氧焊全套设备,施工工期约18天左右,在施工期间遇大风、阴雨停工,工期顺延。
