一、施工组织设计
1.工程概况:
工程名称:烟囱“Z”字梯制作安装
建设单位:孝义兴安化工有限公司
工程范围:从烟囱正负零处向上交替安装50米“Z”字梯至第1层平台
工程地址:孝义兴安化工有限公司厂区内
承包方式:包工包料
2.博乐烟囱安装之字梯施工措施

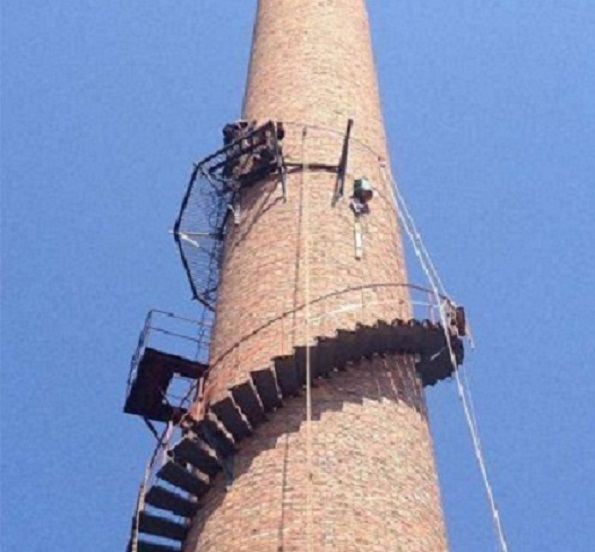

(1)、整座“Z”字梯由十层扶梯、转身平台10座、每层踏步梯24节、栏杆等组成,每个转身平台伸出两根槽钢与烟囱筒壁相连,焊接前在每个法兰上用钻头打孔,并配备4根紧固膨胀螺丝紧固在烟囱外壁上。
(2)、转身平台安装:将转身平台的托架与支撑在立柱上焊接牢固,接图焊接其它托架及支撑,形成转身平台。
(3)、踏步梯安装:转身平台安装完毕,接图纸设计在上下两个平台之间先进行扶梯两侧主墙板(钢板)进行连接焊接,接着进行踏步板焊接,最后在踏步扶梯外侧焊接栏杆和上边框,这样就形成一整座踏步扶梯。
(4)、平台扶梯整体防腐(二底二面)。
3.博乐烟囱安装之字梯施工顺序
基础及预埋件施工——安装立柱——焊接平台——走梯焊接——铺板成型——栏杆焊接安装——扶梯、平台整体防腐(包括烟囱爬梯平台)。
4.博乐烟囱安装之字梯技术措施:
(1)、该工程采用不搭脚手架,高空悬吊座式登高板施工操作。作业时用φ25的钢筋做成“S”型钢钩在烟囱下层平台固定位置固定紧,在“S”形钢钩挂上滑轮再用一根φ18m/m的白棕绳穿过滑轮并在一固定位置锚紧,白棕绳的另一端固定一个“U”形铆锁,活动座式登高板固定在“U”形铆锁上,施工人员在活动座式登高板上进行操作。施工操作时,在烟囱下层平台栏杆外侧部位固定一根简易扒杆,扒杆上固定好1T滑轮一只,用φ18mm的白棕绳作垂直运输钢构件。
5.质量保证措施:
(1)、我公司坚持“用户是上帝,质量是生命”的质量方针,认真运作GB/T19002-9002质量管理模式,对不同工程及每一道工序都进行质量监督,使施工过程中的材料、半成品、成品质量都在受控状态下,从而使工程质量从根本上得到有效的保证。
(2)、扶梯钢构件制作
①、所有操作人员必须严格按技质、安全交底内容执行,要求焊接人员必须持证上岗。
②、焊条应具有出厂合格证或材质报告,要求电焊条使用前应用烘干箱进行烘干,使用埋弧焊接选用的焊丝及焊剂必须与所用的母材相配套。
③、此钢构件制作完成后需进行除锈,要求除锈后涂上底漆,油漆采用人工涂刷,要求保证油漆的漆膜厚度满足设计要求。
④、当几种焊缝要施焊时,应先焊收缩变形较大的横缝,而后焊纵向焊缝,或者是先焊对接焊缝而后再焊焊角焊缝。焊接型钢的主焊缝应在组装加劲肋板零件之前焊接。
(3)、扶梯钢构件安装
①、钢结构吊装过程严格执行《GB50205-95钢结构施工及验收规范》及《GB50221-95钢结构工程质量检验评定表标准》。
②、开工前必须对钢构件外形尺寸、焊接质量进行复验合格后方可施工。施工前必须进行技术交底。
③、施工时特殊工种上岗人员必须有劳动局颁发的上岗证书,施工中坚持三检(自检,互检,专业检)制度,严格工序质量检验。
(4)、“Z”字梯、平台、爬梯护网等钢构件防腐
①、整体“Z”字梯钢结构安装验收合格后,应将需涂装部位的焊缝药皮、焊接飞溅物、尘土等杂物清理干净,焊接部位补涂防锈底漆。
②、工程所用的钢材油漆材料进场必须持有《生产许可证》、《产品质量检验证明单》、《产品合格证》,并对产品根据编码密码进行真伪认证。
③、油漆调配严格按油漆涂料《使用指南》和产品使用说明书规定标准指数指配制,配漆、调漆必须由专业人员进行,认真阅读、弄清、弄懂产品说明书,严格配比比例,掌握好调漆浓度。调漆必须使用专用容器、专用工具,调漆量应严格跟踪当日的施工用量,当日调漆当日用完。施工完的油漆表面不得出现针孔、裂纹、脱落、漏涂。涂膜光滑平整,不准有流淌、刮痕、翘皮。
④、涂刷油漆每道间隔时间不少于12小时,经甲方代表同意后方可实施下道油漆工序,油漆表面要求色调一致,涂刷均匀,不得漏涂,无流挂现象。
- 2024-12-20伊春拆除烟囱:安全可靠,我们更专业
- 2024-12-13甘孜烟囱拆除:专业团队.绿色拆除,铸就精品工程
- 2024-12-05安庆烟囱拆除:专业公司助您打造安全环境
- 2024-11-29六盘水烟囱拆除公司:以环保为先导,打造绿色拆除新模式
- 2024-11-22扬州烟囱拆除公司:安全为先,绿色拆除
- 2024-11-15武威烟囱拆除公司:用专业服务助力绿色转型
