烟囱安装检测平台技术要求及体系特征
发布日期:2020-09-07 人气:763 栏目:技术中心
烟囱安装检测平台技术要求及体系特征
一、烟囱检测平台安装施工本工程采用无脚手架,不停产悬挂作业,具体施工作业要求和厂方协商面议。
二、烟囱检测平台要求:根据厂方要求,结合本公司施工经验,烟囱平台确定在烟囱标高+18m处,在烟囱17m处加包箍二道,材料用80×8扁铁,包箍间隔为950mm,然后根据烟囱周长确定三角支架的数量,平均等分焊接在二道包箍之上。并在三角支架上用φ16的膨胀螺丝两根加固,具体施工要求见图一,平台大样见钢平台平面布置图二。

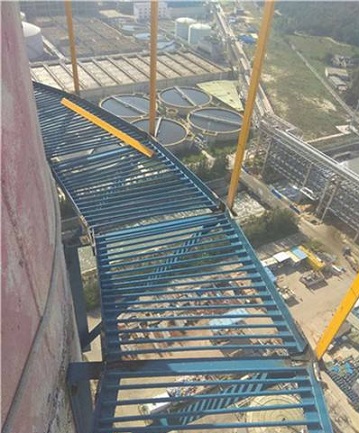

1、在标高7m处安装螺旋转梯到17m处,踏步长度为63cm,宽度折边成形为25cm,具体尺寸根据烟囱周长确定。
2、在烟囱筒壁上安装400×300×8铁板50块,每块铁板间隔高为20cm,然后将踏步板焊接在50块铁板之上,焊缝厚度达6mm。铁板制作要求见图。
3、为了确保万无一失,在烟囱筒壁加固踏步,使每个踏步承受拉力达500kg以上。
4、踏步外焊上栏杆,高度为1.2m,每个踏步焊上φ32的钢管一根,扶手钢为φ40钢管,这样踏步和踏步形成一个整体,具体见踏步和铁板连接见图。
5、平台转梯除锈刷漆(一底两面)
四、烟囱检测平台安装施工质量措施:以质量为生命的原则,严格按国家有关施工规范和技术要求施工,具体施工制作安装和厂方协商规范要求精工安装,焊缝厚度6mm,严格把关达优良工程。
五、安全措施:本着“安全第1,预防为主”的方针,严格按照国家、甲方及本公司有关安全操作规范进行施工,组织施工、用电、动力及使用机械登高及涉及安全一律按厂方的安全制度办理有关手续,编制安全施工守则,设置安全禁区,悬挂警示标志。非施工人员不得进入施工警区,安全员在上班前必须进行安全检查,并全班监督彻底清除隐患,确保万无一失。厂方提供电氧焊全套设备,施工工期约18天左右,在施工期间遇大风、阴雨停工,工期顺延。
烟囱平台安装结构的布置应根据体系特征,荷载的分布情况及性质综合考虑。一般地说要刚度均匀,力学模型清晰,尽可能限制大荷载和移动荷载的影响范围,使其以最短的路线传到基础。柱间支撑的分布应均匀。
(1) 烟囱平台构架的主要承重结构,宜沿构架横向布置(一般为平面的短方向) 。
(2) 烟囱平台构架各层在布置梁格时,应将平台各层的设备等主要荷载直接传到主要承重结构上。
(3) 由工艺操作等特殊情况要求构架纵向为主要承重结构时,平台必须采取措施(如将构架横向布置成桁架式结构;或在适当位置加设斜撑等) 。加强平台横向刚度,以保证烟囱平台结构的整体稳定性。
(4) 烟囱平台构架平面为正方形,或者接近正方形,且采用单向承重结构时,应加强非承重结构方向的侧向刚度。
(5) 当烟囱平台上有振动设备时(如设有空冷器的平台) ,平台的梁格布置中宜增设斜向小梁,或采用十字交叉式设备梁系,以增加平台的平面刚度,减小烟囱平台振动。
(6) 烟囱设备梁上翼缘与平台钢铺板间应有可靠焊接。
(7) 操作烟囱平台的人行通道宽度不小于600mm ,一般为800~1000mm。构架平台四周的通道采用由柱上挑出悬臂梁或三角形斜撑来支撑。一般挑出长度不大于1m 时,可采用悬臂梁超出1m 时,宜采用三角形。烟囱平台结构的走型应考虑工艺设备的特点要求,平台构架按其结构形式可分为以下几类:
1、构架检测平台立面杆件布置成桁架式,称为桁架式构架。
2、构架检测平台立面布置成刚架式,节点为刚接,称为刚架式构架。
3、构架信号平台他立面一部分布置成桁架,一部分布置成刚架时,称为混合式构架。在烟囱设计中,应根据不同的工艺设备的特点,分别采用不同的结构形式: 对于烟囱高度较高,荷载较大的聚合釜支架平台,采用桁架式构架平台;对于普通的微波水解装置采用刚架式构架平台;对于高度较高荷载较轻的,有一定振动的旋风分离器支架平台,则采用混合式构架平台。
